高雄室內設計-國王一號院毛胚屋裝修案

裝潢日記

工程名稱:高雄國王一號院周先生的毛胚屋裝修案

房屋型態:4房2廳

空間性質:電梯大樓

設計風格:歐式低調奢華

施工時間2015-01-10~2015-07-10

施工费用:300-400萬元

介绍说明:
彩虹屋空間設計毛胚屋裝修案
低調奢華風~融入輕歐式的手法!以白為主色!搭以簡單的線條曲線. 讓空間潔白純淨,搭配少許大地金色系的材質凸顯尊貴大器

  • 圖解說明:1. 原始平面圖>2. 平面配置圖>3. 室內效果圖

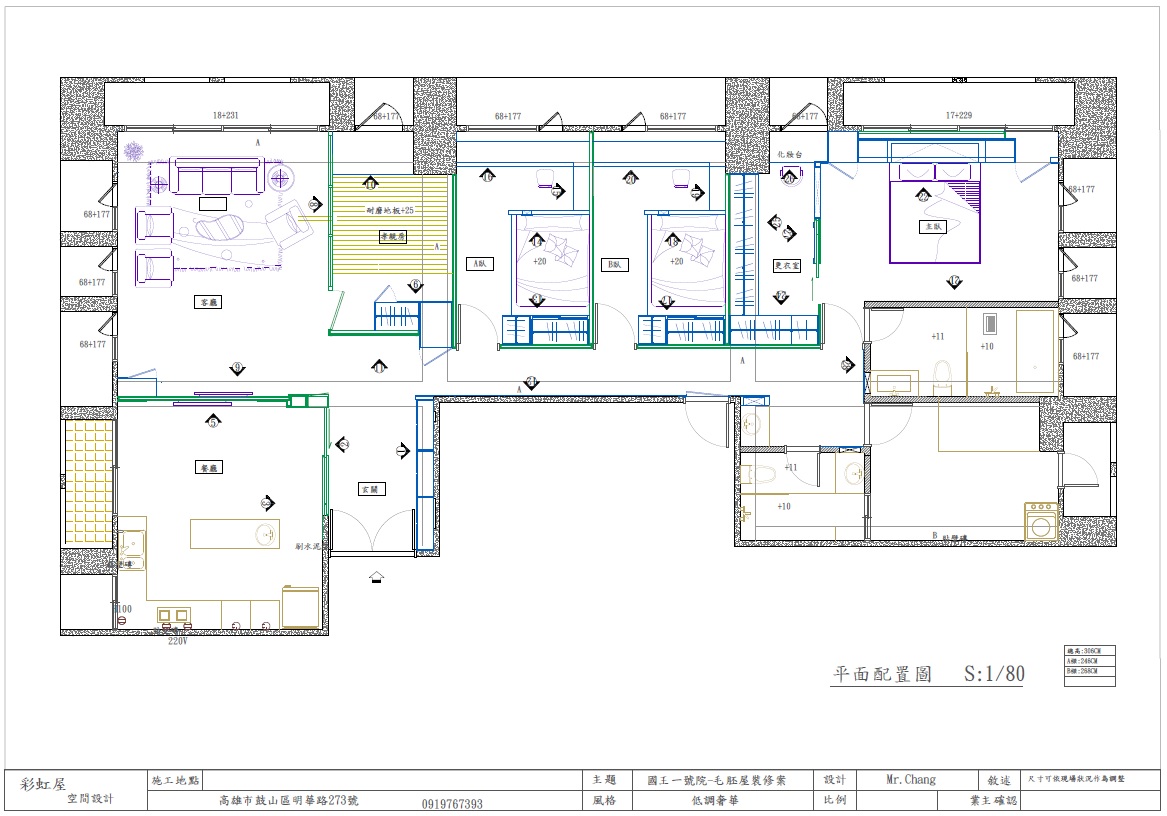

1.原始平面圖(格局圖)
1
2
3
2.平面配置圖

3.3D圖





施工内容:電梯口通道鋪瓦韌板及2分夾板!!
9
10
11
12
13

施工日期:2015-01-13

施工項目:防水處理

施工人數:2人

施工内容:預防滲水至樓層下方~

14
15
16
17
18

施工内容:水泥,沙.磚搬運進場!!現場預備消防器具3支

20
21
22
23

施工日期:2015-01-23

施工项目:水電!!打除

施工人数:2

施工内容:管線位置更改!!牆面打毛
25
26
27
管線配置完成後!!另加防水處理
28
貼磁磚的牆面需將牆面打毛!!
29
30
31

施工内容:砌磚
砌磚的紅磚壁需要淋濕!!而且濕度要夠!!這樣磚牆會更加堅固喔!
323334

施工日期:2015-02-07

施工项目:泥作工程

施工人数:3

施工内容:浴室砌磚

3536373839

施工日期:2015-02-23

施工项目:水電工程

施工人数:1

施工内容:冷熱水管線配管

高壓管線安裝
404142
磚牆切割預埋管線
43
臨時馬桶安裝!!方便施工人員及保持衛生問題!!
50

施工日期:2015-02-26

施工项目:泥作工程

施工人数:2

施工内容:浴室外1:3水泥沙漿打底
打底前磚牆壁需先淋濕~~強度會更好喔!!
444546474849

施工内容:泥作牆面打底!!粉光

內外牆1:3水泥沙漿打底

內外牆1:3水泥沙漿打底

外牆1:2水泥沙漿粉光

施工日期:2015-03-05

施工项目:防水處理

施工人数:2

施工内容:第一道防水處理後待乾1-2天在進行第二道防水處理~ 第二道防水處理後待乾1-2天在進行第三道防水處理~ 防水處理的工法是(U型包覆式)高度由天花板往下做包覆式處理!!防水效果非常好~~ 浴室外牆再無壁癌問題產生!!

第一道防水處理

第二道防水處理

第三道防水處理

第三道防水處理

第三道防水處理

施工日期:2015-03-11

施工项目:泥作工程

施工人数:2

施工内容:客廳.餐廳.走道.玄關貼地磚!!工法(雙面抹膠)泥漿貼合密度更好~

平整度施工

雙面抹膠

地磚貼覆

雙面抹膠

地磚裁切

地磚貼覆

施工内容:地磚施工~~貼地磚時必須雙面抹膠!!木紋磚的縫隙約為2-3mm填縫劑採用銀灰色!白色系的地磚縫隙為1-1.5mm填縫劑是牙白色喔!!!縫隙看起來就不會太明顯喔!!

白色系的地磚縫隙為1-1.5mm填縫劑是牙白色喔!!

木紋磚的縫隙約為2-3mm填縫劑採用銀灰色

木紋磚的縫隙約為2-3mm填縫劑採用銀灰色

木紋磚的縫隙約為2-3mm填縫劑採用銀灰色

木紋磚的縫隙約為2-3mm填縫劑採用銀灰色

木紋磚的縫隙約為2-3mm填縫劑採用銀灰色

施工日期:2015-03-20

施工项目:地面保護

施工人数:3

施工内容:地磚施工完成後的保護工作很重要喔!! 磁磚要先清除乾淨.底面先餔白色瓦韌板~~上面再鋪2分甲板,甲板式為了防止碰撞~而瓦韌板是防止甲板色素滲透到地磚的毛細孔!!

底面先餔白色瓦韌板

底面先餔白色瓦韌板

底面先餔白色瓦韌板

上面再鋪2分甲板

施工项目:泥作工程,木作工程

施工人数:5

貼壁磚水平線要精準喔!!

貼壁磚縫隙大小1.5mm最適當喔!!

貼壁磚縫隙大小1.5mm最適當喔!!

貼壁磚縫隙大小1.5mm最適當喔!!

磁磚採用雙面抹膠.工法好當然品質相對提高囉!

木作師傅進場施工囉!!

這工班師傅搬角材時~被我拍照還不好意思!!!

開始隔間和釘天花板囉~~

施工日期:2015-03-26

施工项目:泥作工程+木工工程+電工

施工人数:6

施工内容:木作天花板施工:角材間隔距離不能過大,必須要(40cm以內1隻) 隔音隔間牆施工:角材10*18隔間角材+隔音棉+2分夾板+3分石膏板+2分矽酸鈣*雙面 強度及隔音效果都很好喔!! 夾板製品刷除甲醛塗料可以降底甲醛含量喔~~ 泥作貼壁磚!!(工法)雙面抹膠 磁磚與牆面貼和會更加緊密~~

天花板及隔間牆施工

隔間牆施工,電路插座開關預留

隔間牆施工

玻璃造型隔間牆施工

刷除甲醇塗料

隔音隔間牆施工:角材10*18隔間角材+隔音棉+2分夾板+3分石膏板+2分矽酸鈣*雙面 強度及隔音效果都很好喔!!

泥作貼壁磚!!(工法)雙面抹膠 磁磚與牆面貼和會更加緊密~~

施工日期:2015-04-08

施工项目:泥作+木工+電工

施工人数:6

施工内容:泥作貼壁磚!!(工法)雙面抹膠 木作天花板施工:角材間隔距離不能過大,必須要(40cm以內1隻) 隔音隔間牆施工:角材10*18隔間角材+隔音棉+2分夾板+3分石膏板+2分矽酸鈣*雙面 強度及隔音效果都很好喔!! 避免線路外露,電視牆要預留槽線~~

避免線路外露,電視牆要預留槽線~~

隔音隔間牆施工:角材10*18隔間角材

隔音隔間牆施工:角材10*18隔間角材+隔音棉+2分夾板+3分石膏板+2分矽酸鈣

電源線路拉線

新增插座預埋管線

廚房貼壁磚~雙面抹膠強度會更好

浴室牆面預留空間!!可以擺放衛浴用品喔!!

施工内容:浴室地磚施工(地面地磚面積較大平整度要求更高喔!)施工難度較高~~ 浴室天花板施工~在磁磚表面我們不打鋼釘固定.而是採用吊掛式固定法.雖然耗工,耗材但是這樣的工法不傷磁磚喔!!

隔音牆面內部鋪設雙層隔音棉

隔音牆面內部鋪設雙層隔音棉

冷氣線路拉線+吊隱室主機安裝

在磁磚表面我們不打鋼釘固定.而是採用吊掛式固定法.雖然耗工,耗材但是這樣的工法不傷磁磚喔!!

浴室地磚施工(地面地磚面積較大平整度要求更高喔!)

小孩房衣櫃施工~用螺絲組裝櫃體~櫃體強度會更好喔!!

人造石門崁安裝

施工日期:2015-04-20

施工项目:泥作+木作工程

施工人数:6

施工内容:浴室,洗衣間地磚完成了喔~~ 我們想要讓主臥浴室空間感覺更大~所以乾濕分離不用門檻作區隔,乾與濕的地面落差為一片磁磚的高度.最後在乾濕間用透明玻璃作為區隔!!

小孩房床頭造型牆

主臥浴室乾濕分離(不用門檻作區隔乾濕地面高度落差為一片磁磚的尺寸) 地磚是45*90cm 大尺寸.平整度要好必須要作導水處理喔!!

洗衣間

洗衣間

填縫處理(牙白)

施工内容:櫃體施作!造型施工

玄關鞋櫃

主臥更衣室

更衣室衣櫃

更衣室隔間

更衣室衣櫃

小孩房書桌

孝親房衣櫃!

施工日期:2015-05-14

施工项目:木作工程

施工人数:4

施工内容:門片製作~線條收尾

門片製作

線條收尾

施工内容:木工快要完工了~已經到了門片安裝~~細部收尾了!!

更衣室推拉門

書桌上書櫃

書櫃

小孩房推拉門片

廚房推拉門片

玄關鞋櫃門片

施工日期:2015-05-27

施工项目:木工完工~油漆進場

施工人数:2

施工内容:木作施工告一段落,油漆師傅進場囉~~ 油漆批土:天花板接縫處批AB膠(彈性批土)可增加抗震度~~ 較不易產生龜裂現象!!

批土

批土

批土

施工内容:木工快要完工了~已經到了門片安裝~~細部收尾了!!

更衣室推拉門

書桌上書櫃

書櫃

小孩房推拉門片

廚房推拉門片

玄關鞋櫃門片

施工日期:2015-05-27

施工项目:木工完工~油漆進場

施工人数:2

施工内容:木作施工告一段落,油漆師傅進場囉~~ 油漆批土:天花板接縫處批AB膠(彈性批土)可增加抗震度~~ 較不易產生龜裂現象!!

批土

批土

批土

施工内容:噴漆面進行補土!研磨兒+噴底漆

批土後研磨使噴漆面更加細緻!!

批土後研磨使噴漆面更加細緻!!

貼保護紙!!保護非噴漆物件不受沾染~~

噴漆物件進行批土後研磨作業~~

批土研磨後開始噴漆

批土研磨後開始噴漆

施工日期:2015-06-18

施工项目:油漆工程

施工人数:3

施工内容:第二次檢修補土.研磨再噴漆(面漆)

貼紙保護(可保護非漆面物件不受噴漆沾染)

檢修性的補土(可使木頭相接處更堅固不漏接合痕跡)

檢修性的補土(可使木頭相接處更堅固不漏接合痕跡)

貼紙保護(可保護非漆面物件不受噴漆沾染)

貼紙保護(可保護非漆面物件不受噴漆沾染)

噴漆(面漆)

施工内容:牆面壁紙貼覆+燈具安裝+玻璃安裝

小孩房牆面貼壁紙

燈具安裝

燈具安裝

玻璃安裝

施工日期:2015-06-29

施工项目:室內清潔

施工人数:2

施工内容:室內清潔


施工日期:2015-07-01

施工项目:完工交屋

施工人数:1

施工内容:完工了喔!!

施工日期:2015-07-31

施工项目:完工交屋

施工人数:1

施工内容:完工交屋
